RETO
Doce mil pies cuadrados no son una obra, son siete oficios haciendo cola, y la cola es casi todo el problema. La demolición selectiva tiene que pararse en la línea donde algo sigue cargando, y esa línea se localiza antes de que salga el primer muro, no después. La estructura tiene que estar bien mientras todavía se ve, porque un montante fuera de plano es una sombra en un muro acabado y no hay masilla que lo devuelva. La losa que va a ser el piso terminado es la misma sobre la que trabajan todas las cuadrillas durante ocho meses, así que cada derrame de compuesto, cada rueda de una plataforma tijera y cada anclaje clavado en ella o está protegido o es definitivo. Y las dos superficies por las que se juzga el espacio — un muro a nivel 5 y un piso pulido — son las dos que enseñan todo lo hecho antes, bajo la luz con la que realmente se ilumina el local. Ninguna de las dos tapa un error. Las dos lo exhiben.
SOLUCIÓN

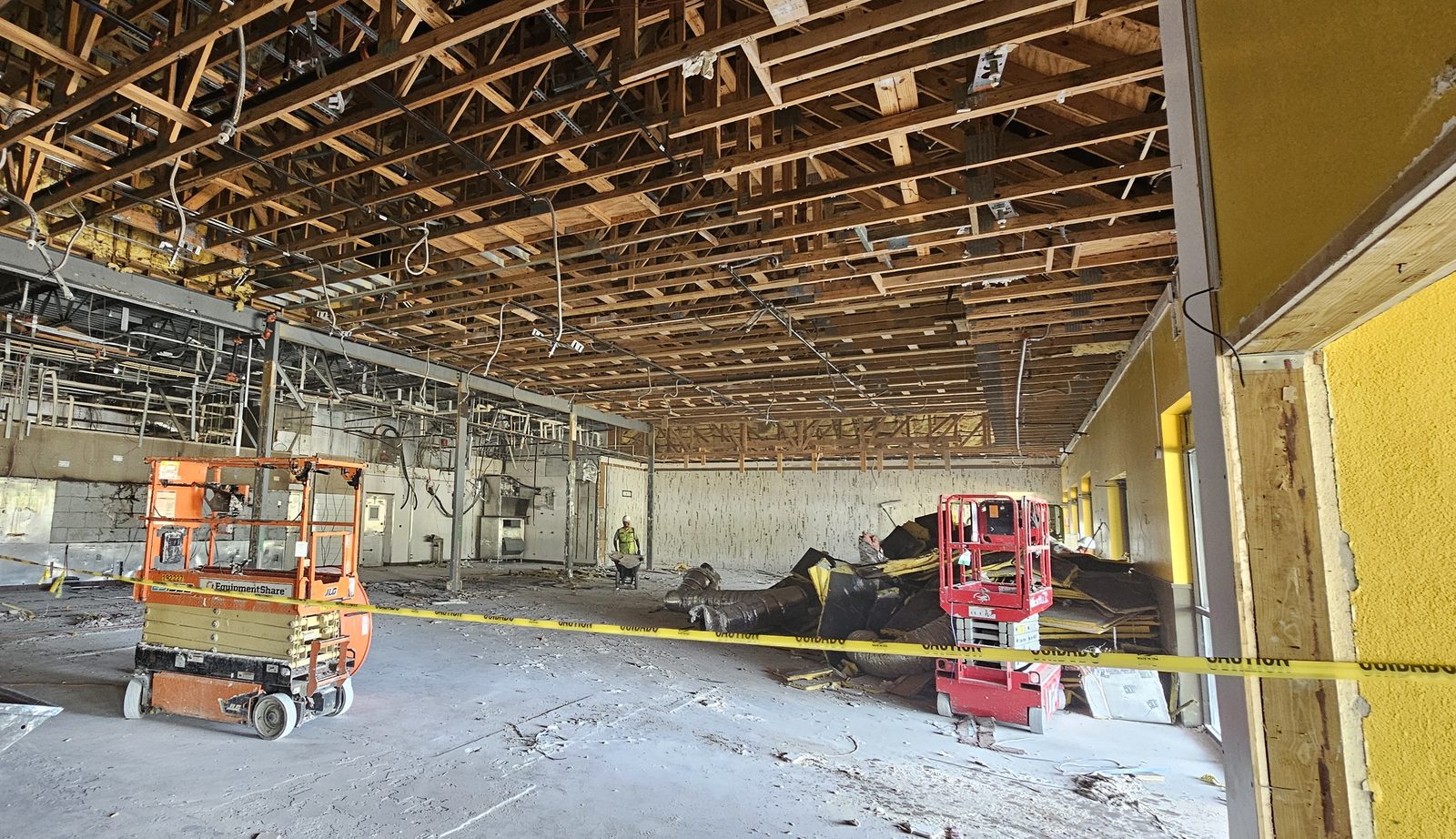

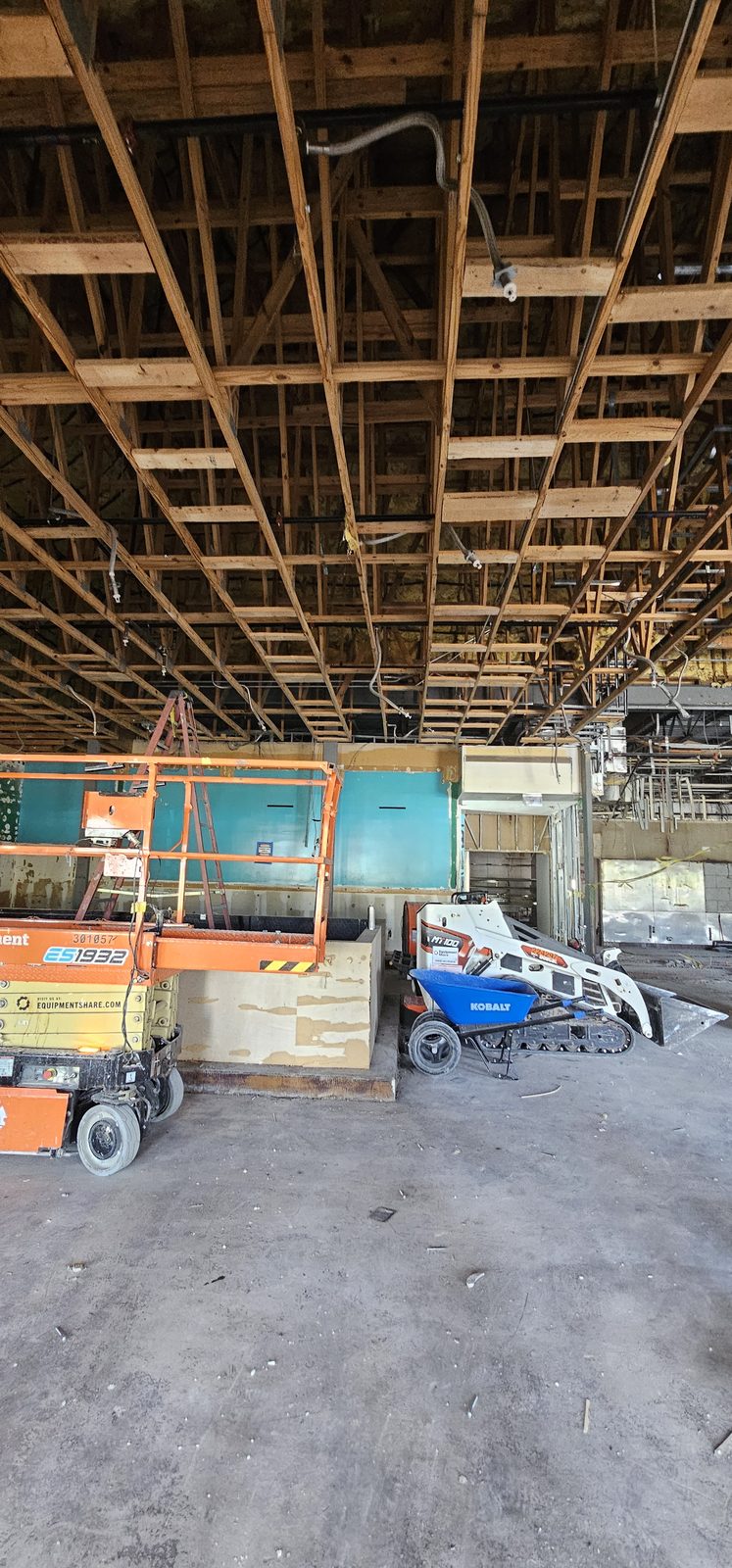

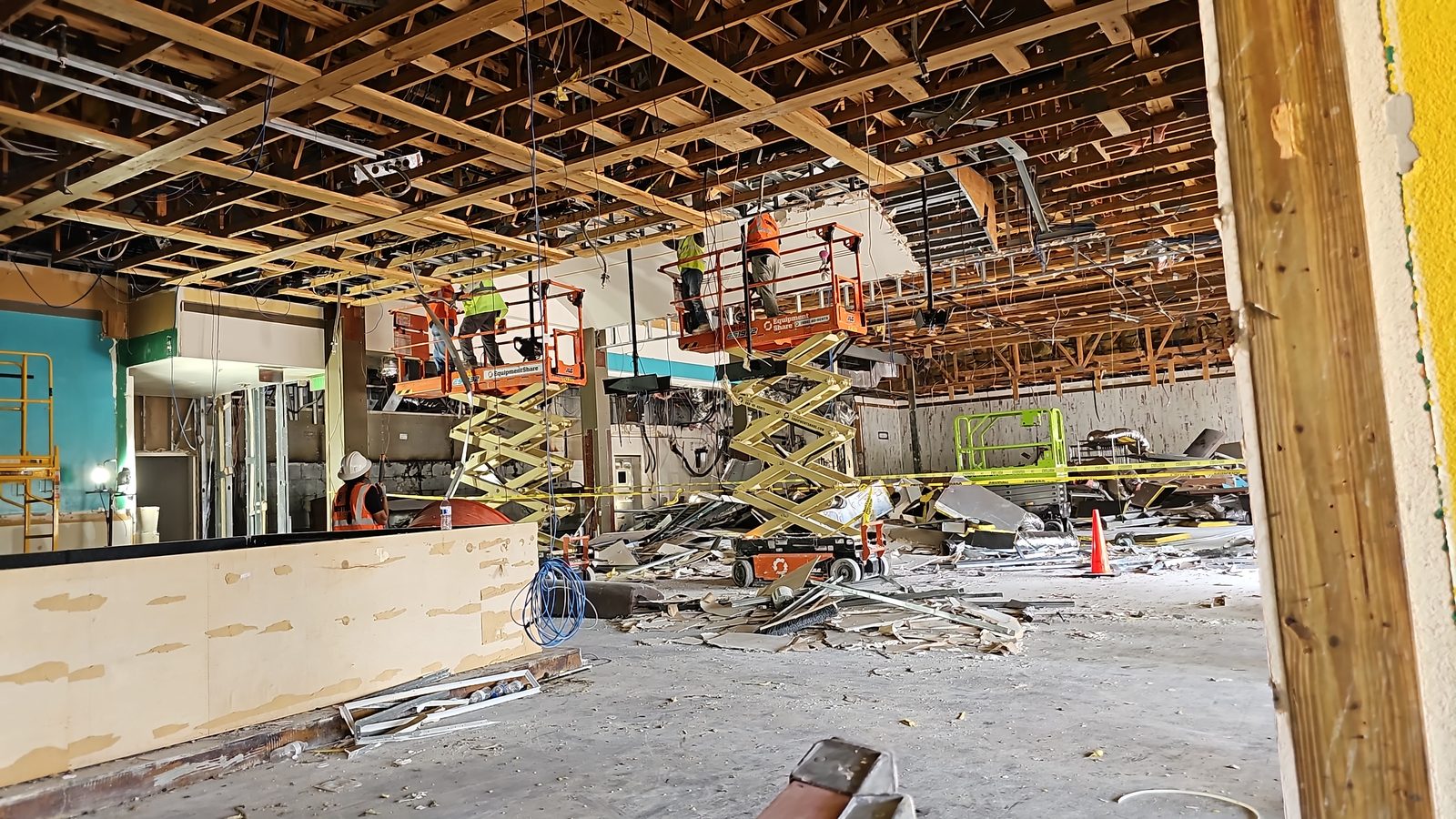

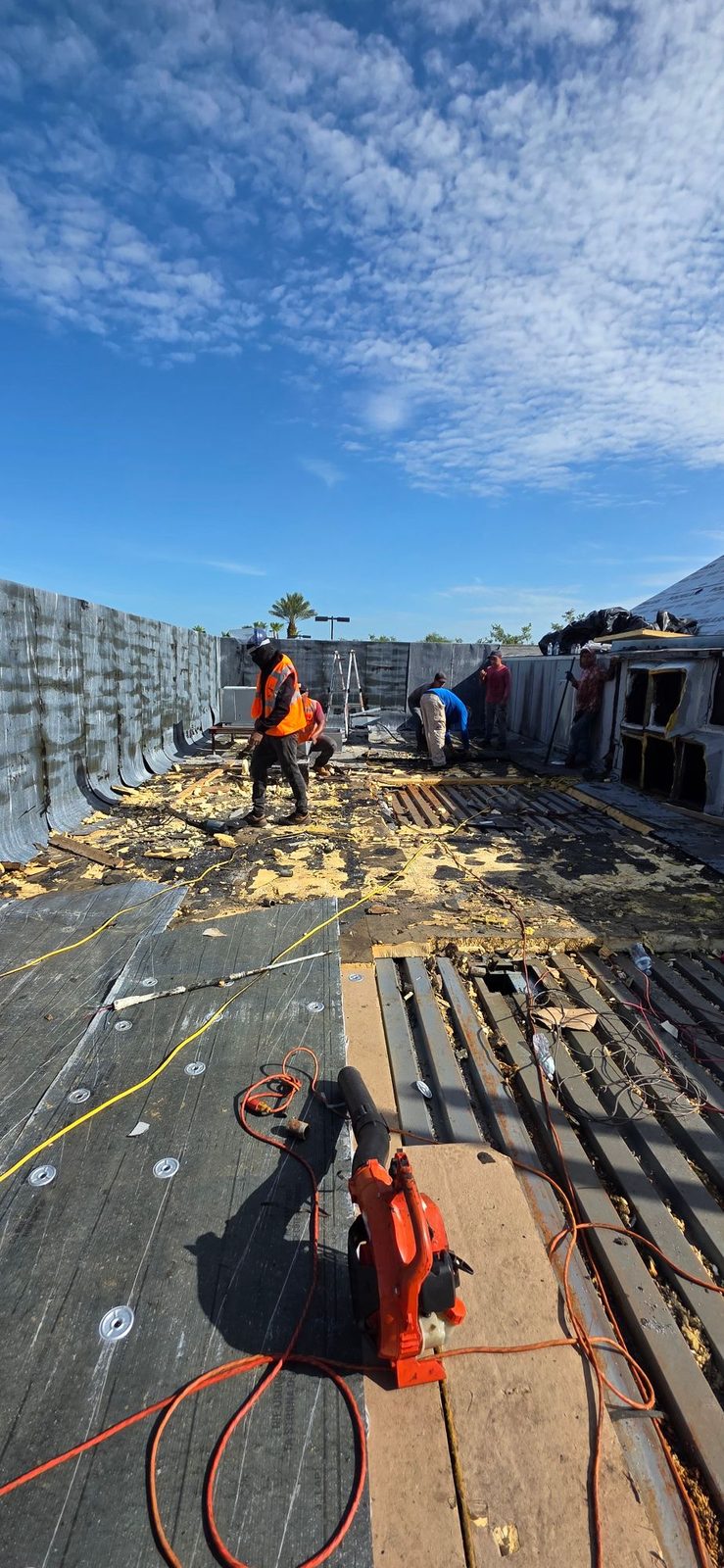

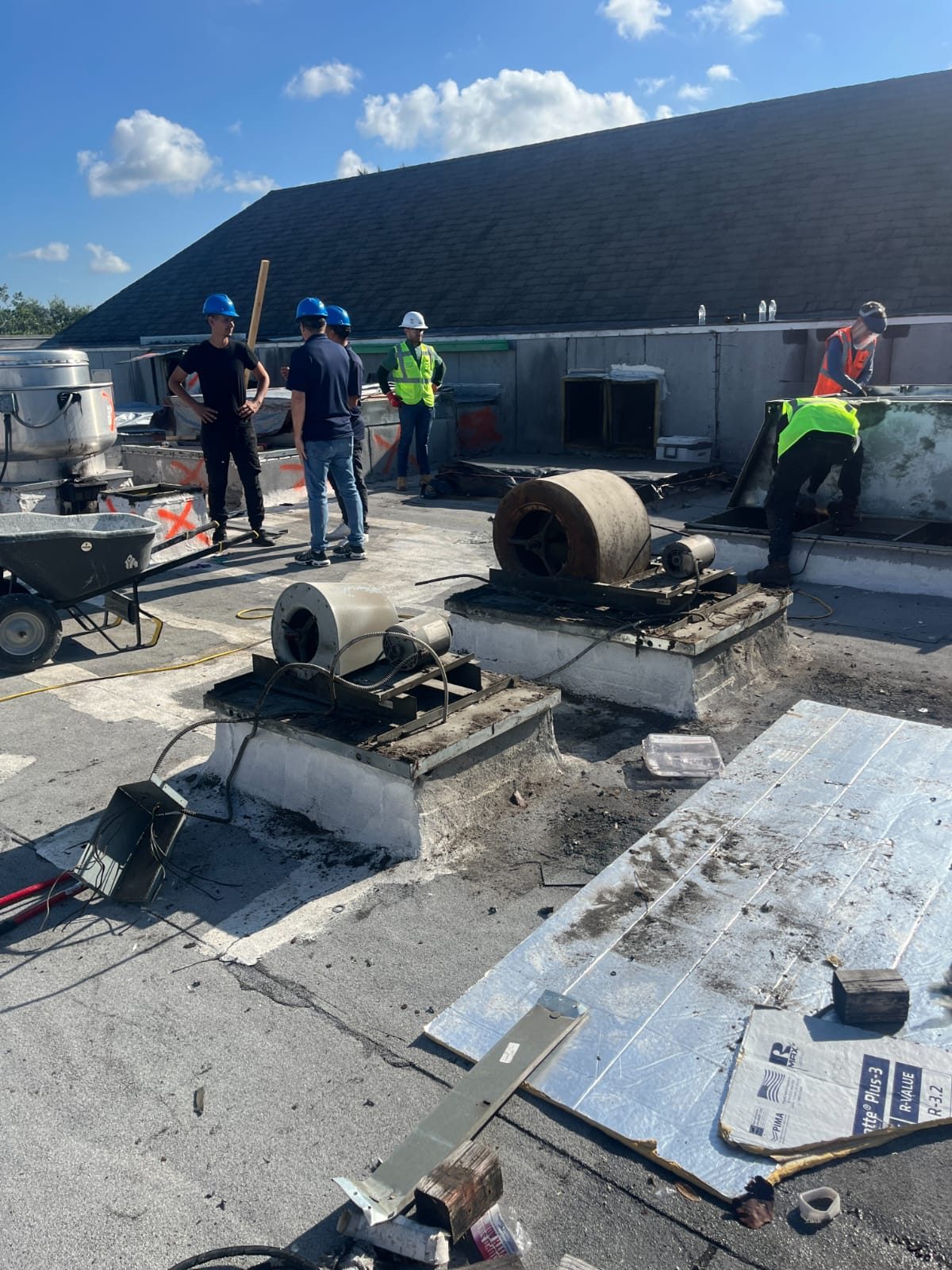

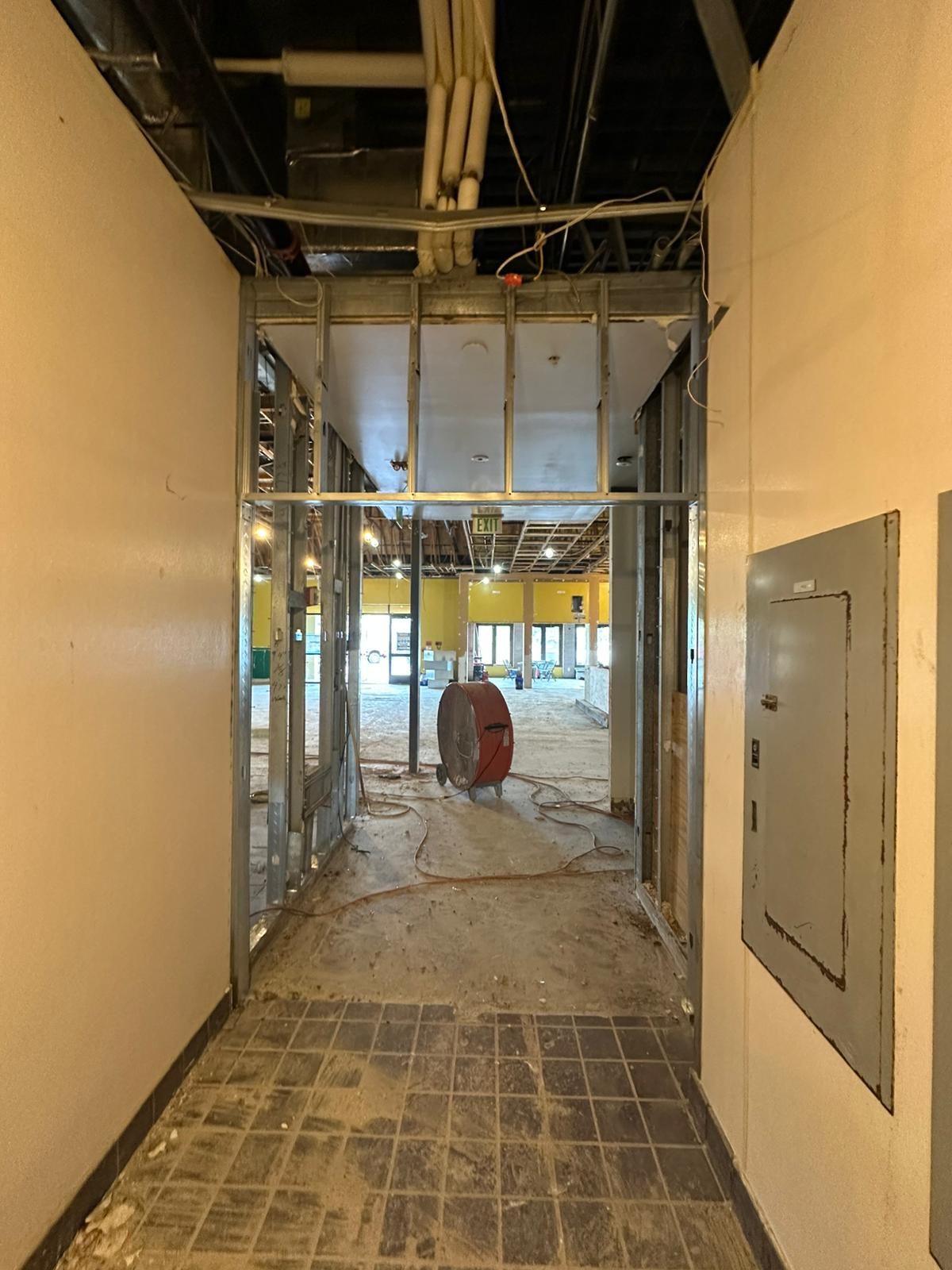

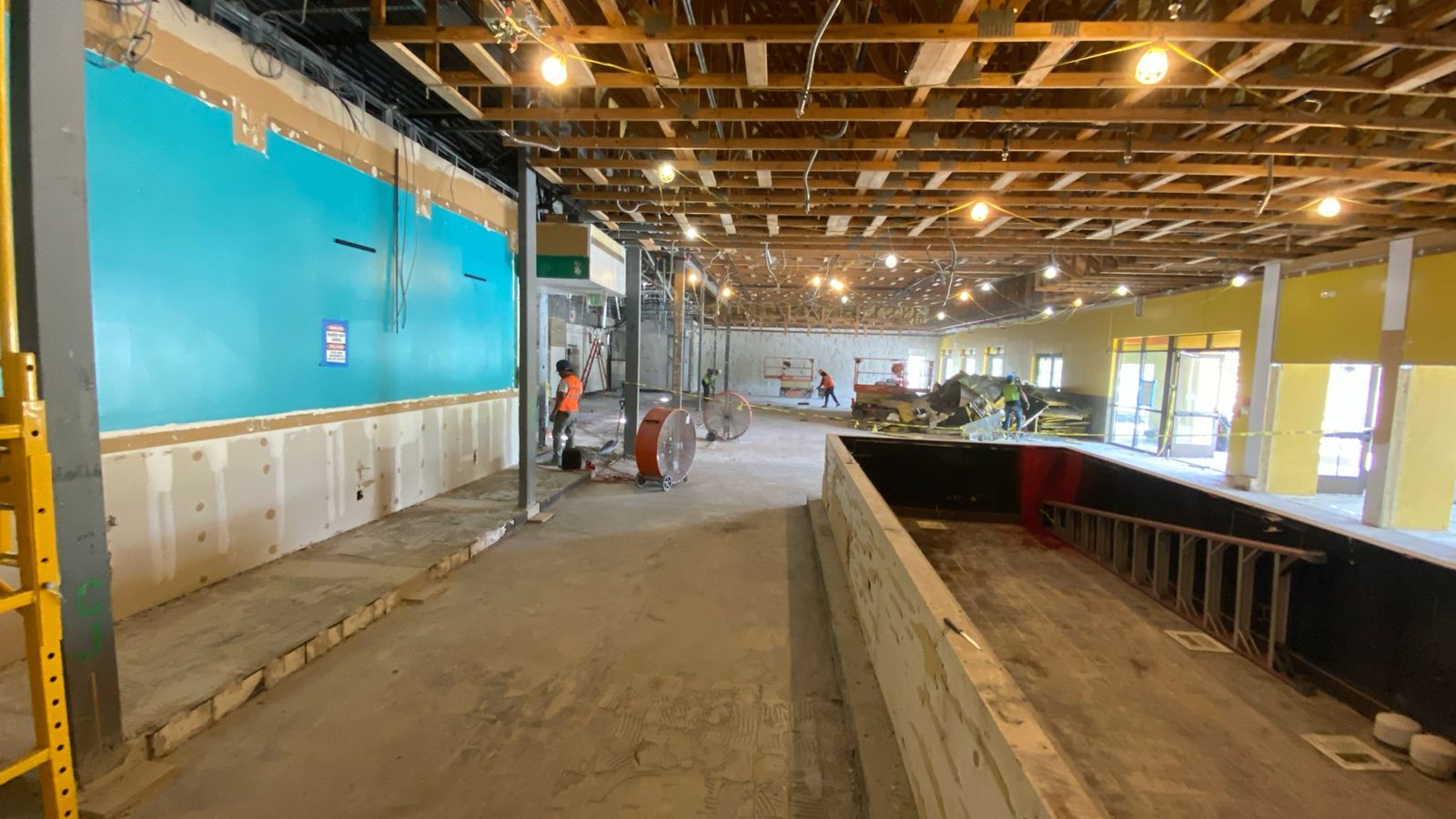

Primero la demolición, y selectiva, no entusiasta. Salen el cielo raso, los acabados y la mecánica abandonada; se queda todo lo que sigue cargando o sigue dando servicio al resto del edificio, identificado antes de tocar nada. Los zócalos de cubierta y las bocas de extracción se trabajan desde arriba y se cierran estancos al final de cada jornada, porque un techo abierto toda la noche en el centro de Florida es un interior inundado por la mañana.

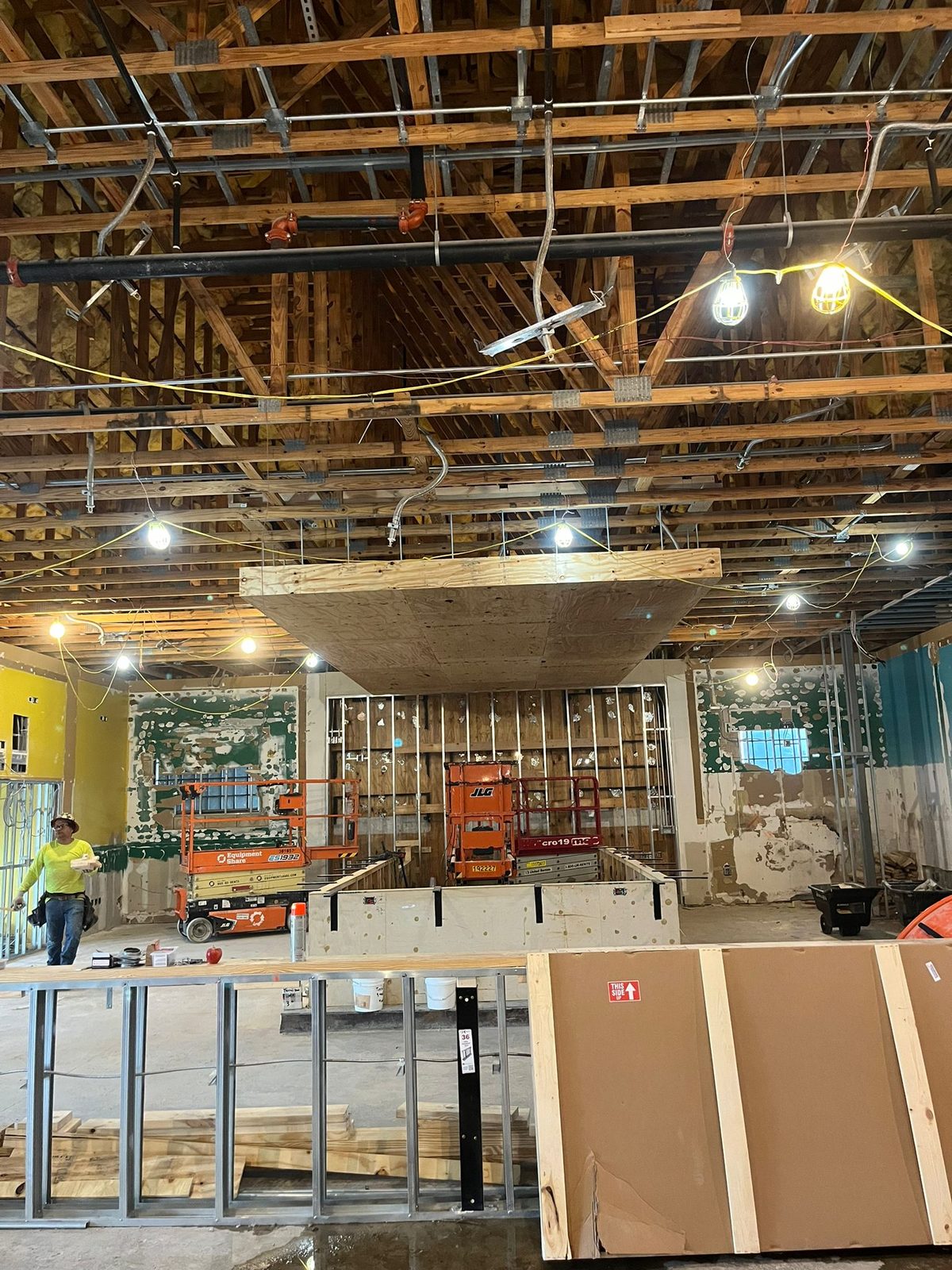

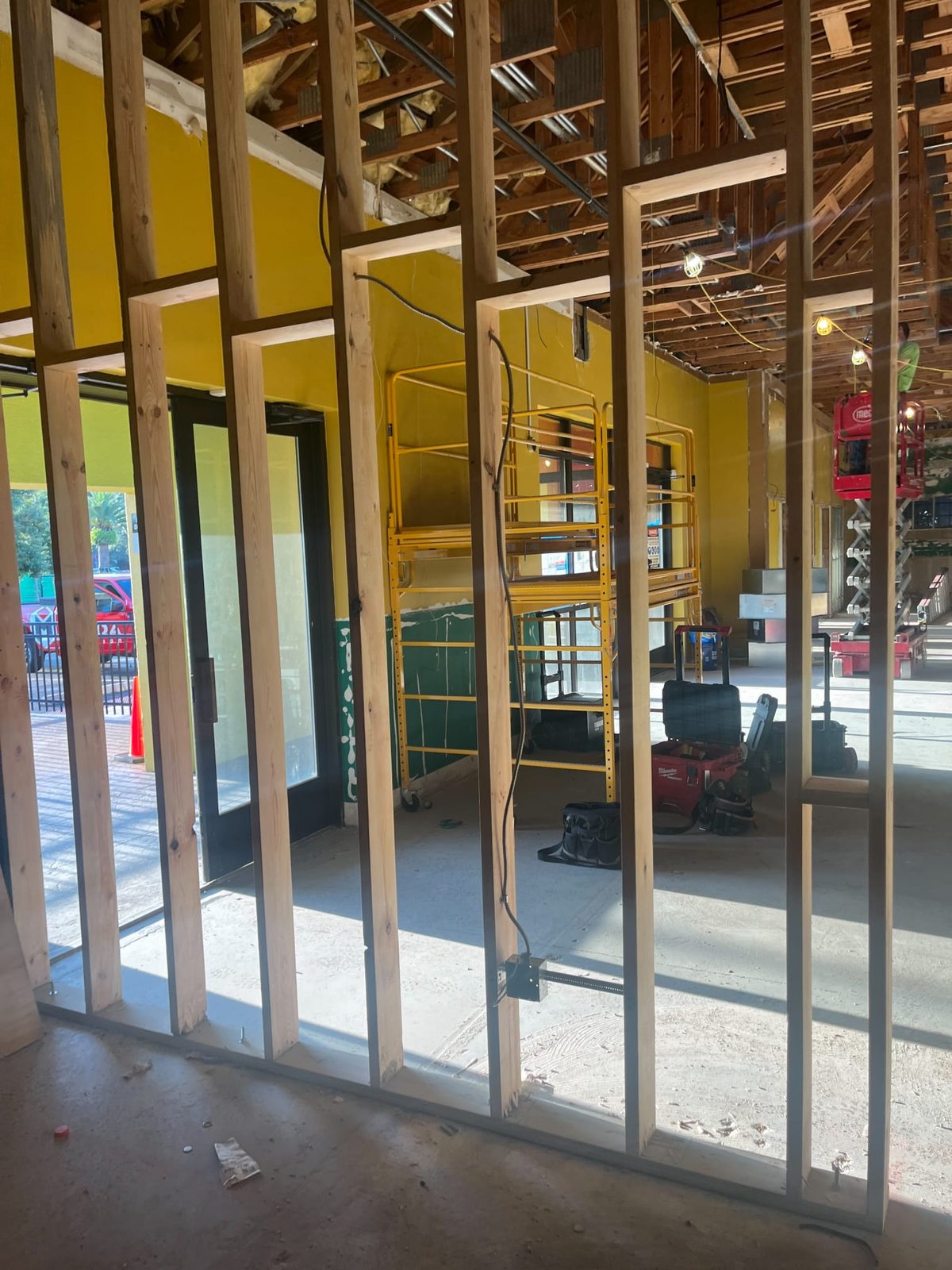

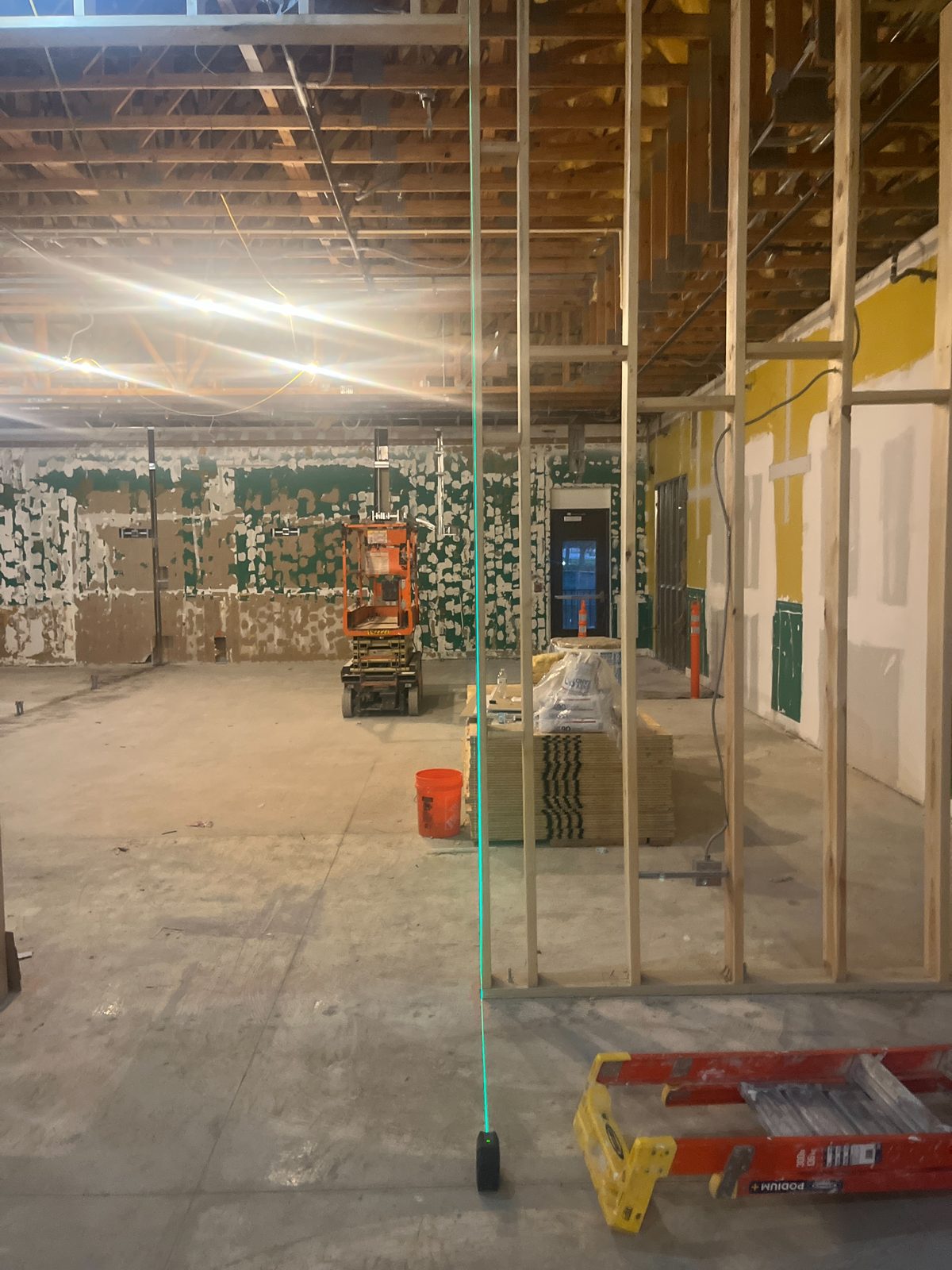

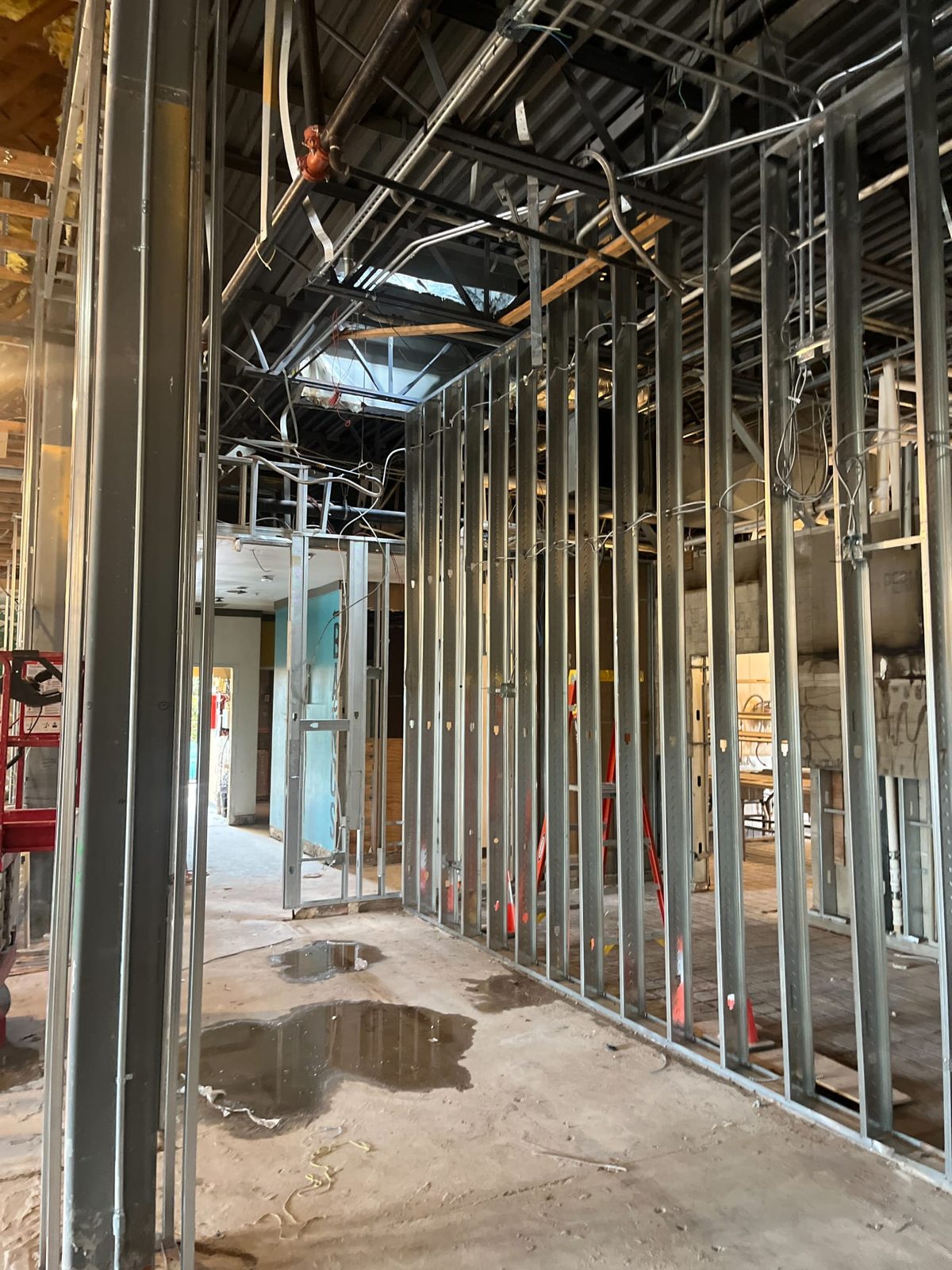

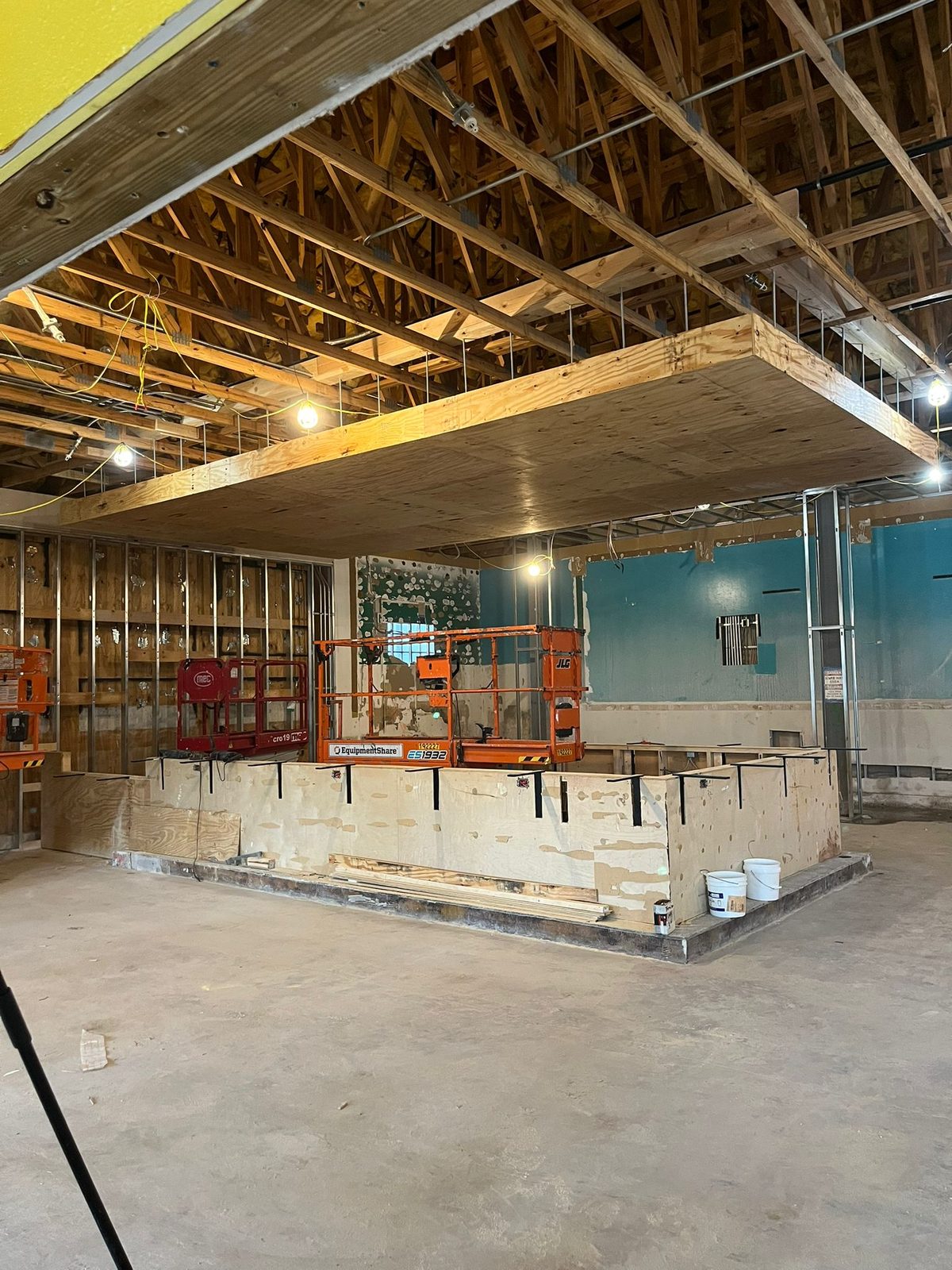

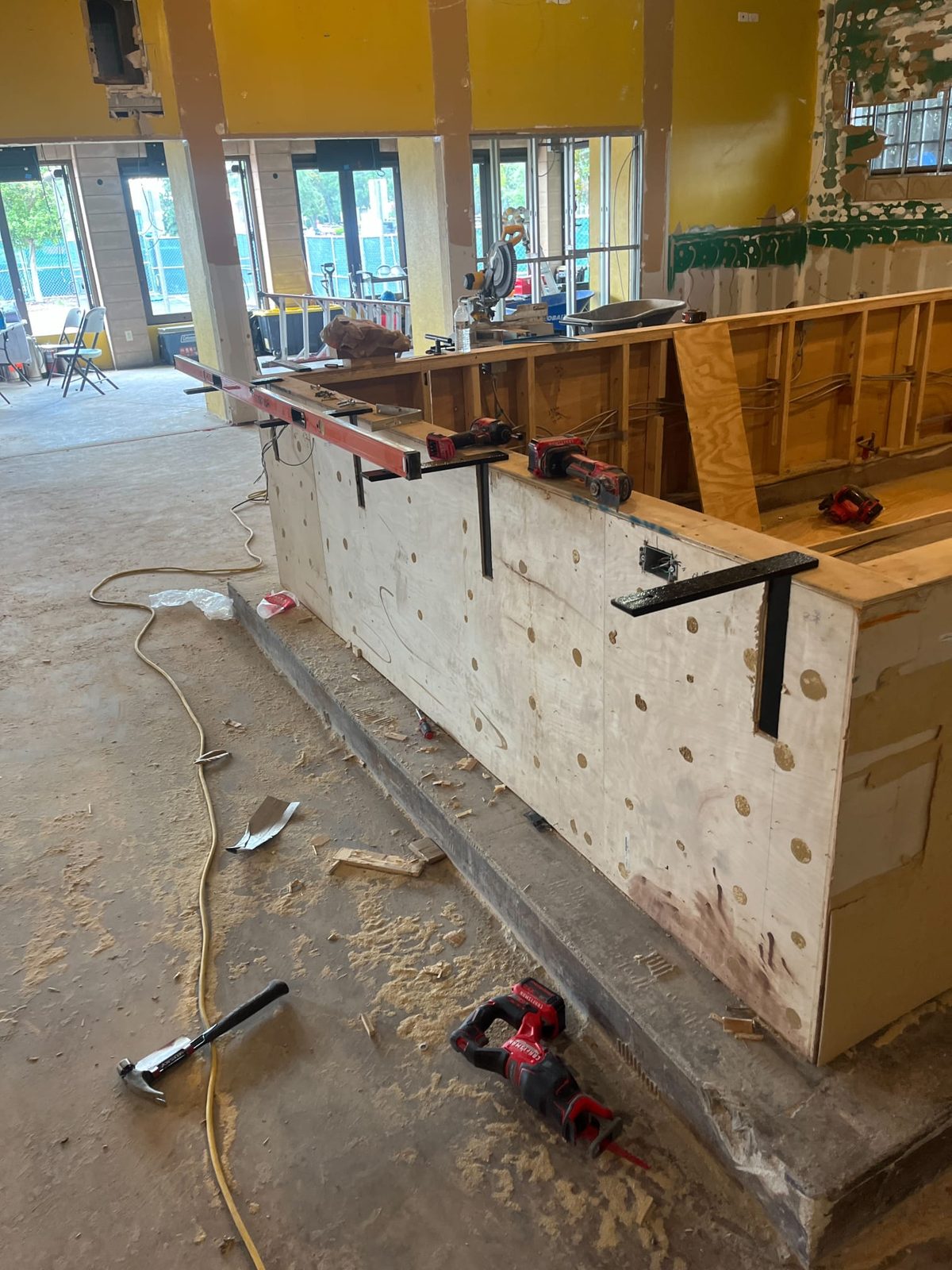

Después entra el trazado. Los tabiques de montante metálico y la estructura de madera se replantean con línea láser y no contra los muros existentes — un muro existente en un edificio de esta edad no está a escuadra, y montar contra él traslada ese error a todos los acabados que van detrás. Los huecos, los refuerzos y los respaldos se ponen mientras la estructura sigue abierta: un respaldo para un aparato colgado cuesta minutos ahora y cuesta un muro después. Los plafones colgados se arman como conjuntos estructurados, se forran y se cuelgan a nivel, para que la línea de techo lea recta sobre una luz en la que la estructura de arriba no lo está.

El drywall se acaba a dos niveles a propósito. Nivel 4 donde el muro lleva acabado mate: juntas y tornillería encintadas y cubiertas, tres manos sobre la cinta, lijado liso. Nivel 5 donde el muro lleva brillo o queda bajo luz rasante — una capa de compuesto sobre toda la superficie antes de pintar, que es lo único que hace que el papel del panel y el compuesto acepten el recubrimiento igual. El nivel 5 no es un nivel 4 más cuidado: es lo que evita que un muro enseñe cada junta como una franja la primera tarde que entra el sol por la fachada, y pedirlo con la pintura ya puesta es hacer el muro dos veces.
El exterior vuelve como sistema EIFS, y un EIFS falla por los bordes, no por el paño. Primero va la barrera resistente al agua, continua, con babetas en los huecos y solapes a teja vana, porque lo que sale mal en un EIFS casi siempre es agua que entró por detrás y luego no tuvo por dónde drenar. La placa aislante se coloca con juntas apretadas y a matajunta — nunca alineada con una junta del tablero, nunca entrando en la esquina de una ventana — y se lija plana antes de aplicar nada encima, porque un resalte bajo la capa base se marca a través del acabado y no hay textura que lo tape. La malla de refuerzo se embebe por completo en la capa base fresca y no se apoya encima y se alisa: una pared que a los dos años deja leer el dibujo de la malla es una lámina mal embebida. En las esquinas de cada hueco, donde arrancan las fisuras, van tiras diagonales, y donde el muro está a pie de calle y recibe golpes va malla más pesada. Los cantos se rematan envolviendo la malla, y las terminaciones, las penetraciones y cada encuentro con otro material se sellan. El acabado se trabaja después de borde húmedo a borde húmedo en toda una fachada, para que la textura no cambie a media pared.

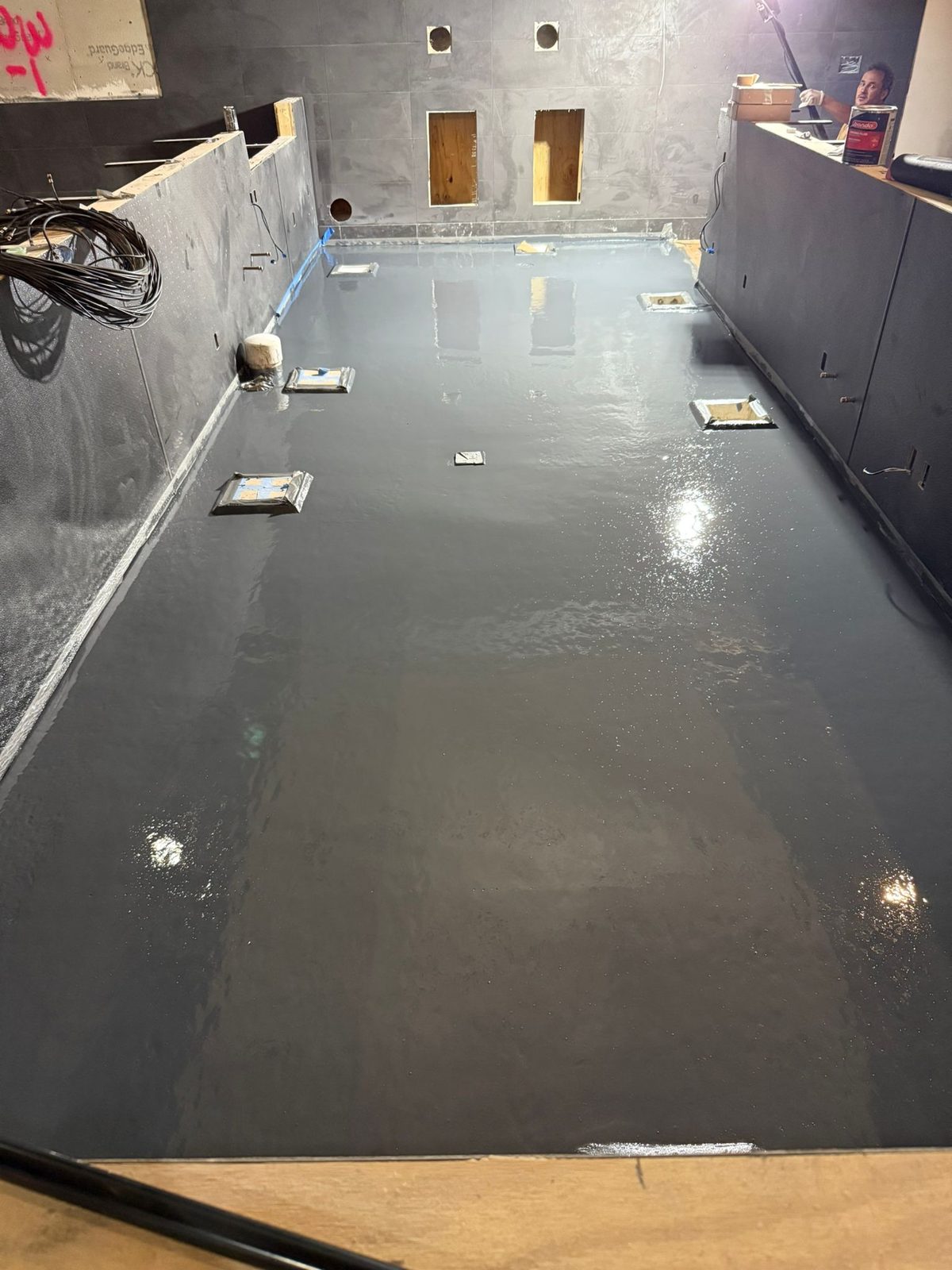

Las zonas húmedas se quedan sin panel de yeso: tablero cementicio sobre la estructura y una membrana impermeable de aplicación líquida sobre el tablero y sobre el piso, solapada en las esquinas y en cada cambio de plano. Los pisos se nivelan antes de la cerámica y no debajo de ella — una cama engrosada bajo una pieza para salvar un bajo es un problema de resalte. La cerámica se coloca con el mortero apretado contra el soporte antes de peinarlo y la cobertura comprobada levantando piezas, las juntas en el ancho que permite de verdad el canto de la pieza, y las juntas de movimiento pasadas a través de la cerámica en el perímetro y donde cambia el soporte: juntas elásticas, no lechada, según TCNA EJ171.

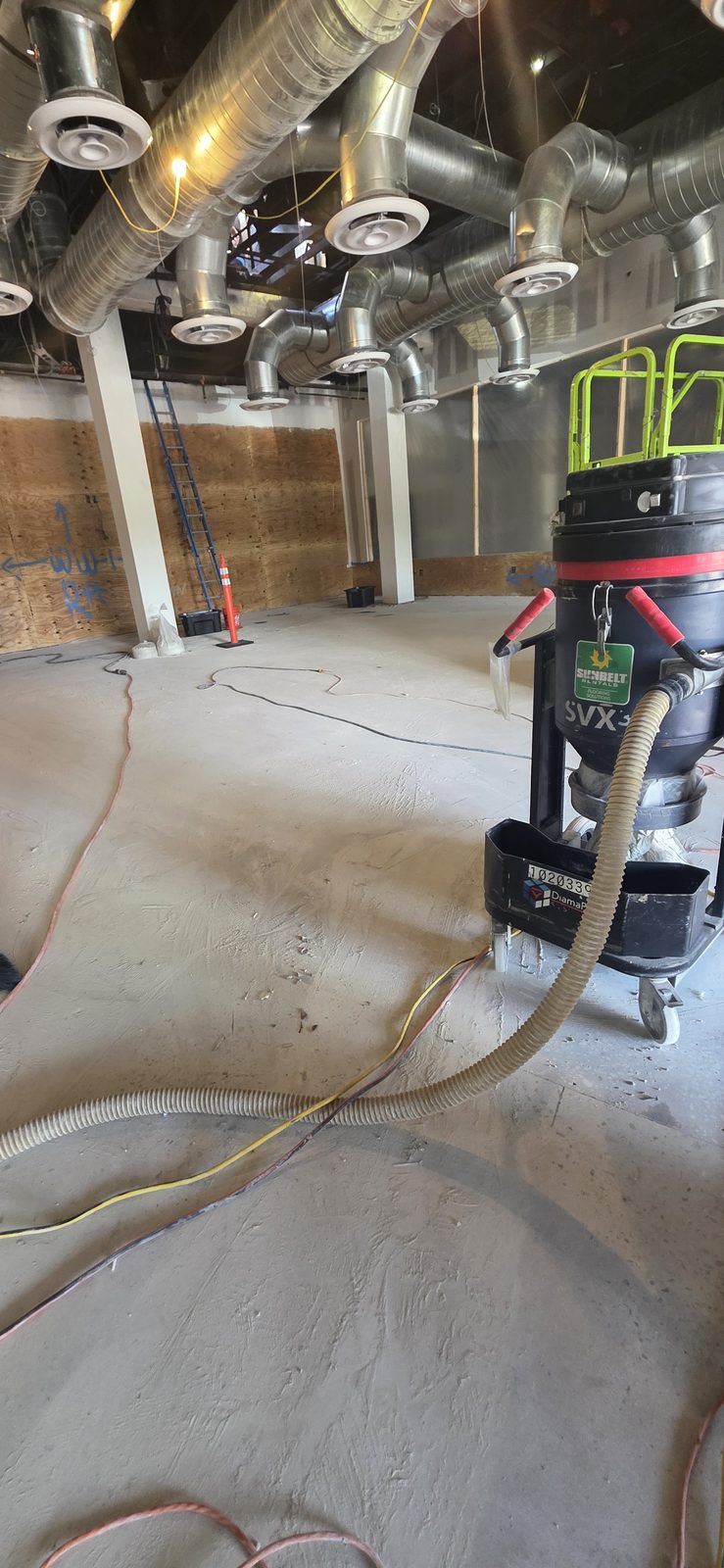

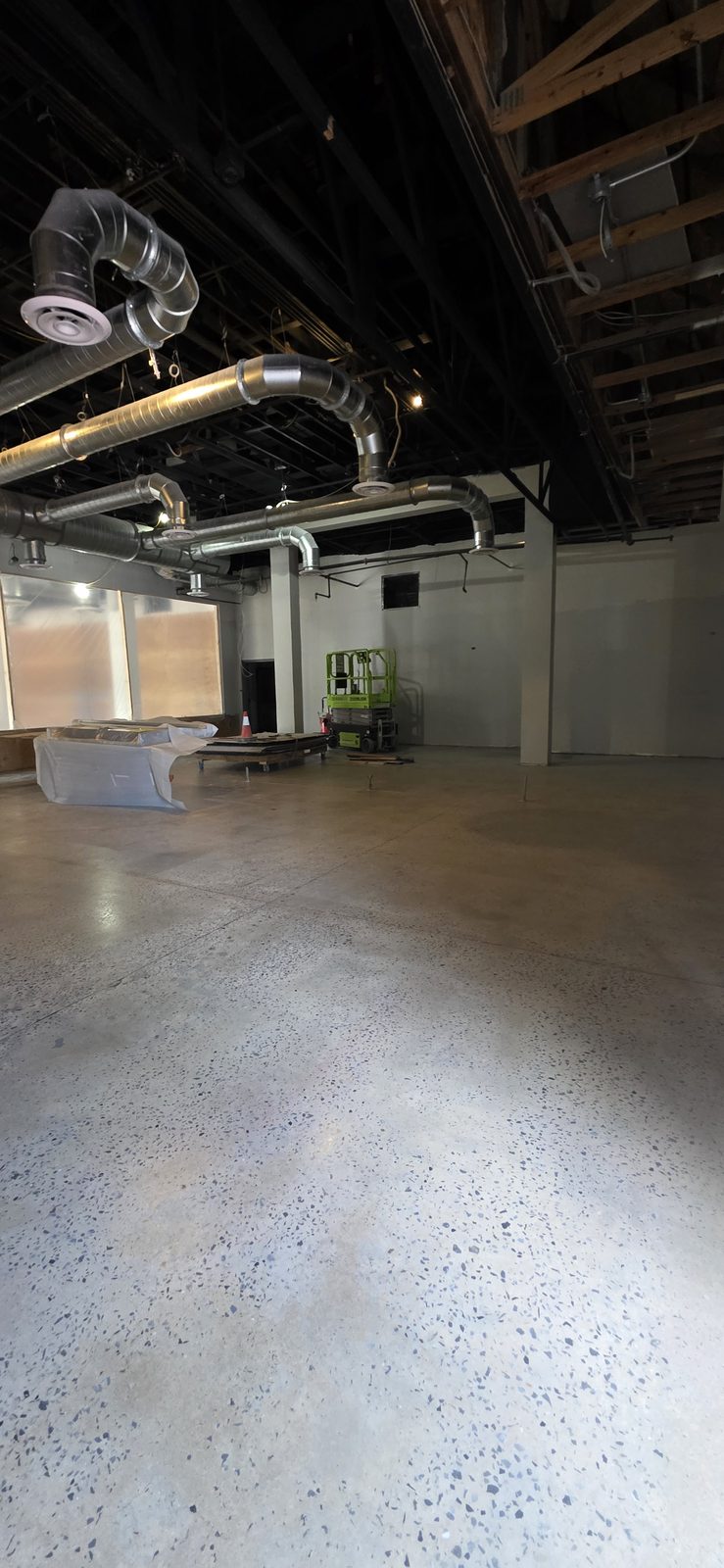

El concreto pulido es lo último en terminarse y lo primero en protegerse. La losa se cubre desde la semana en que entran los oficios, porque el pulido no quita una mancha de compuesto que lleva seis meses metida en concreto abierto: la saca a la luz. Luego se muele con abrasivos de diamante de grano progresivamente más fino, empezando por un corte de matriz metálica lo bastante profundo para abrir la superficie de forma uniforme en toda la losa; un corte que se queda corto en un tramo lee distinto con cualquier luz durante toda la vida del edificio. Una vez abierta la superficie entra el densificador de silicato de litio, para que penetre en lugar de quedarse encima, y los abrasivos de matriz de resina refinan el piso hasta el brillo especificado. Cada pasada va con extracción de polvo HEPA en el cabezal.
RESULTADO
Doce mil pies cuadrados de local comercial entregados en ocho meses con cero accidentes. Desmontado de forma selectiva hasta estructura sana, replanteado con láser, acabado a nivel 4 y a nivel 5 donde correspondía cada uno, impermeabilizado y alicatado en las zonas húmedas, y entregado sobre una losa pulida que estuvo protegida desde la primera semana en vez de reparada al final.
Siete oficios llevados en una sola secuencia por un mismo contratista — demolición, estructura, drywall, EIFS, impermeabilización, cerámica y concreto pulido —, así que no hubo entrega entre empresas por la que se cayera un detalle. Los dos acabados que lo enseñan todo, los muros con capa de compuesto y el piso pulido, se dejaron para cuando ya estaba hecho el trabajo que los habría marcado. Ese orden es toda la razón de que lean como leen.
